干装修这行二十年了,最怕听到的一句话不是“预算超了”,而是“怎么还没完工”。说实话,工地上的进度计划,十个里有八个是摆设。为什么?因为很多人压根没把它当回事,觉得画个表格贴墙上就算完事了。今天我就把这层窗户纸捅破,聊聊进度计划到底该怎么排,怎么盯,怎么应对那些让人抓狂的突发状况。

先搞清楚一件事:进度计划不是画给甲方看的

很多项目经理的进度计划,那叫一个漂亮。甘特图、网络图、关键路径,五颜六色的,打印出来能当壁纸。但实际施工呢?完全不是那回事。材料没进场,工人临时跑路,监理卡验收,每个环节都能让你原计划变成一纸空文。

我的看法是,进度计划的第一目的不是汇报,是给你自己用的。

它得能回答这几个问题:今天该干什么?明天需要什么材料?哪个工种必须到场?如果某个工序滞后两天,后面的活儿怎么调整?——想清楚这些,你才叫有进度计划。否则,那叫安慰剂。

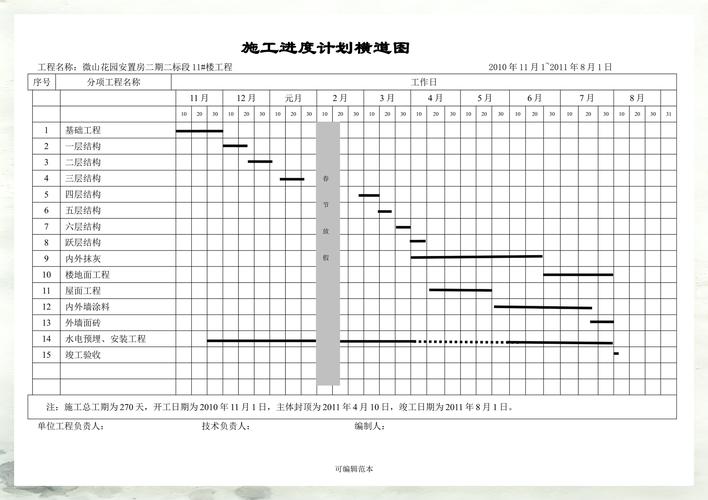

装修工地进度计划表甘特图模板
装修工地进度计划表甘特图模板

排进度计划的土办法,但真管用

排进度计划的土办法,但真管用
排进度计划的土办法,但真管用

别迷信那些高大上的软件了。现实是,工地上信号都不一定好,谁还有空天天在手机里点来点去?我习惯用最笨的方法:倒推法。

先定硬节点。比如,业主必须在国庆前搬家,那9月28日就得完工保洁。往前推,家具进场最晚9月25日,地板安装9月22日,油漆9月15日到20日,木工贴砖9月1日到14日。然后每项再拆到每周、每天。

这里有个关键诀窍:每道工序必须预留完整的养护周期和缓冲时间。比如水泥找平,不是干透了就完事,你得留至少5天的干燥期才能上木地板。很多工期延误,就是死在这上面——看着工期紧,硬着头皮往上赶,结果返工更耽误事。

材料采购计划和进度计划是双胞胎

我这人最烦的就是工长打电话说:“哎呀,瓷砖还没到,工人来了也只能干坐着。”——这不叫突发状况,这叫活该。

进度计划里如果没有材料进场计划,那就是扯淡。你要看瓦工贴砖,你得提前算好砖的数量、切割损耗、倒角加工的时间。墙地砖不是今天下单明天就能到的,有的花色要等厂家排产,等半个月很正常。

所以,我建议每个项目在开工前,把所有的定制类材料列个清单——门窗、橱柜、石材、定制柜子。这些玩意儿是工期的头号杀手。你能做的,就是尽量把所有定制类产品的下单日提前到开工前。哪怕你还没拆墙,先把尺寸量了,单下了,绝对没错。

盯进度,不是天天蹲在工地

有人说,你现场盯着还能拖延,不盯还不乱套?——这话对,但也不全对。

实际上,真正有效的进度管理靠的是检查节点,不是靠人肉坐班。每天早上看一遍昨天的完工量,对照计划表有没有偏差。如果有偏差,就问自己一个问题:这个偏差会影响后面的工序吗?不影响,那就继续;影响,那就得启动应急方案了。

应急方案怎么着?无非就是加人、加班、换工艺。但我跟你讲,加人有时候没用,反而添乱。比如贴壁纸,你多加一个人,干湿区交接处的收口更容易出问题。所以,应急方案必须在排计划的时候就提前想好每种主要工序可能的备选方案。别到了火烧眉毛才拍脑袋,那个儿臣做不到啊。

装修施工现场进度协调会议照片
装修施工现场进度协调会议照片

最容易被忽视的进度杀手:验收和隐蔽工程

水电改造完要验收,防水做完要闭水试验,瓷砖贴完要检查空鼓。这些环节,既费时又必须做。但很多工长为了赶进度,跳过了这些步骤或者“先干着后面再说”。结果呢?等出了问题,掀开地板、砸掉瓷砖,那损失的时间和钱,够你重新装一遍了。

所以我的原则是:涉及安全的验收节点,一天都不能省。你宁可前期跟业主、监理磨破嘴皮子,也不能把隐患埋进去。毕竟这年头,大家都想快,但“快”不是跳步,而是每一步都走稳了,下一步才能跑起来。

跟业主沟通,也是进度计划的一部分

你可能没想到,业主自己才是最大变量。今天说这个颜色不对,明天说那个插座位置要改。改一次两次没事,改多了,工期直接翻倍。所以我做项目,第一件事就是拉着业主把方案彻底定死,白纸黑字签字确认。中途改也行,但必须在进度计划里加变更单,明确顺延几天。

这招我跟所有项目经理都强调过。开始业主觉得你不通人情,但后来他们都明白,这是对双方负责——你想要的家不是毛坯改动堆出来的,而是按计划走出来的。

最后说一句实在话

最后说一句实在话
最后说一句实在话

进度计划这玩意儿,不是用来许愿的,也不是用来记账的。它是你的地图,不是你的墓碑。你照着走,它帮你避开坑;你不理它,它就在路边看着你掉下去。

每次看到那些装修到一半因为工期问题扯皮撕逼的帖子,我就想,早点花半天时间把进度计划捋清楚,比什么都强。别嫌麻烦,前期麻烦是为了后期不麻烦。就这么简单。你们要是也想聊具体的排布方法,可以在评论区留言,我有空就回。今天就先扯到这儿吧。
